Visita del Equipo Ejecutivo al Proyecto Agua de Mar – Faena Franke
- La Compañía avanza en la implementación de un “Sistema de Abastecimiento de Agua de Mar”, cuyo objetivo es garantizar la disponibilidad hídrica de mediano y largo plazo de la Faena Franke.
En el marco del desarrollo del Proyecto Agua de Mar para la Faena Franke, el Gerente General Cristián Argandoña, junto al Gerente Corporativo de Operaciones René Fonseca, Gerente Operaciones Taltal Juan Marcó y el Gerente Corporativo de Proyectos Francisco Calaf, realizaron una visita en terreno para conocer el estado de avance de las obras.
Proyecto Agua de Mar: Asegurando el abastecimiento de largo plazo
El Proyecto contempla la construcción de un sistema de impulsión de agua de mar cruda, independiente y paralelo al actual sistema que abastece las operaciones de Planta Las Luces (PLL) y Planta de Óxidos (POX), con una extensión total de 105 kilómetros
El nuevo sistema se conectará a la captación ubicada en Bahía Lavata, desde donde el agua será impulsada por medio de 3 estaciones de bombeo hasta la piscina de agua de procesos en la Faena Franke, con un flujo nominal de 50 l/s, una vida útil proyectada superior a los 10 años.
Como objetivo secundario quedará la infraestructura principal, que permitirá con una inversión menor aumentar el flujo a los 100 l/s.
Con esta iniciativa, el Distrito de Taltal pasará a ser abastecido 100% con Agua de Mar, con la sustentabilidad y el uso eficiente de los recursos hídricos.
Avance del Proyecto
El Gerente del Proyecto, Francisco Calaf informó el estado actual de las obras:
1.- Tramo Captación – Planta POX: todas las tuberías de HDPE y acero con liner se encuentran instaladas, con pruebas neumáticas e hidrostáticas completadas.
2.- Tramo Planta POX – Planta Raimundo Langlois: todas las tuberías de acero con liner se encuentran instaladas. Se está desarrollando la última prueba hidrostática.
3.- Cruces Viales: los cruces de la carretera Panamericana N° 5 y B-900 se encuentran terminados.

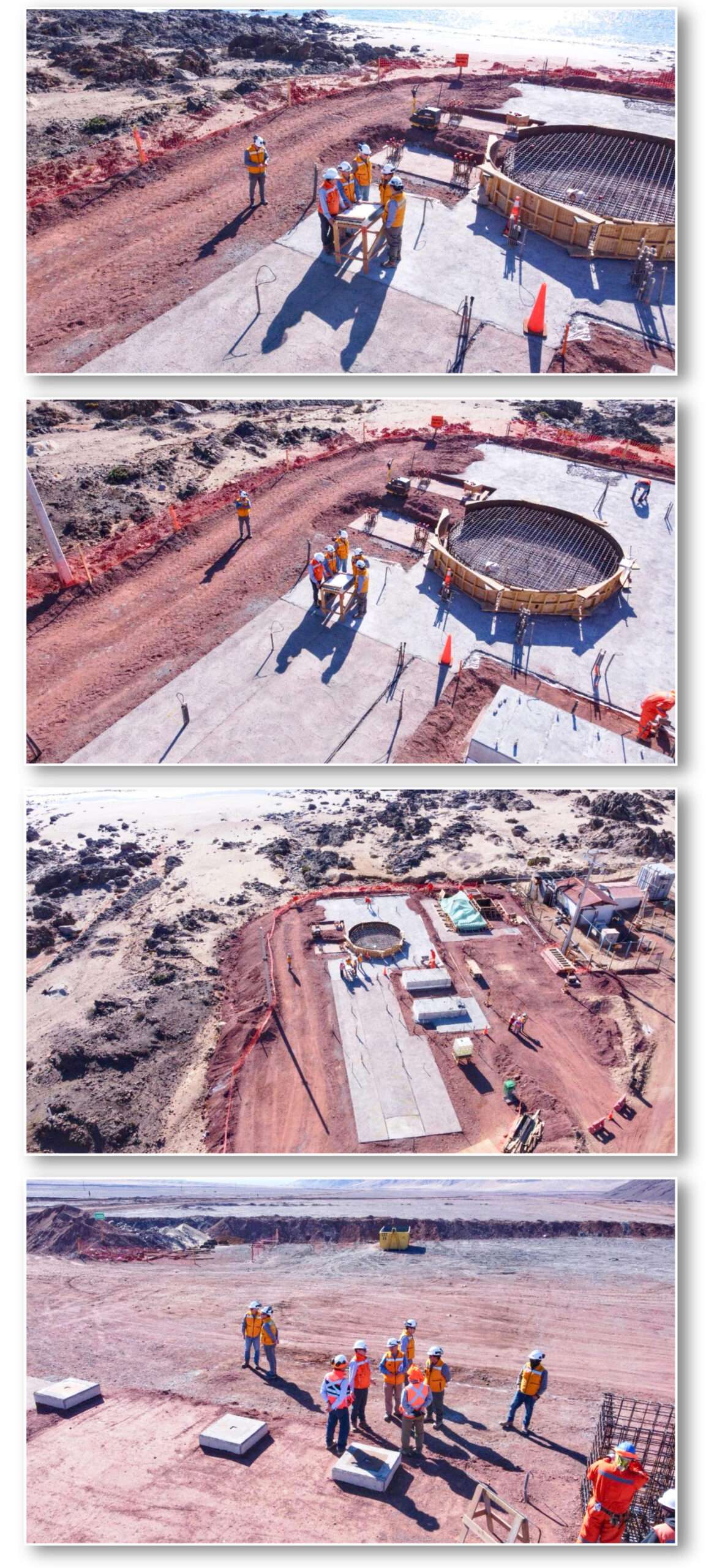

4.- Estaciones de Bombeo:

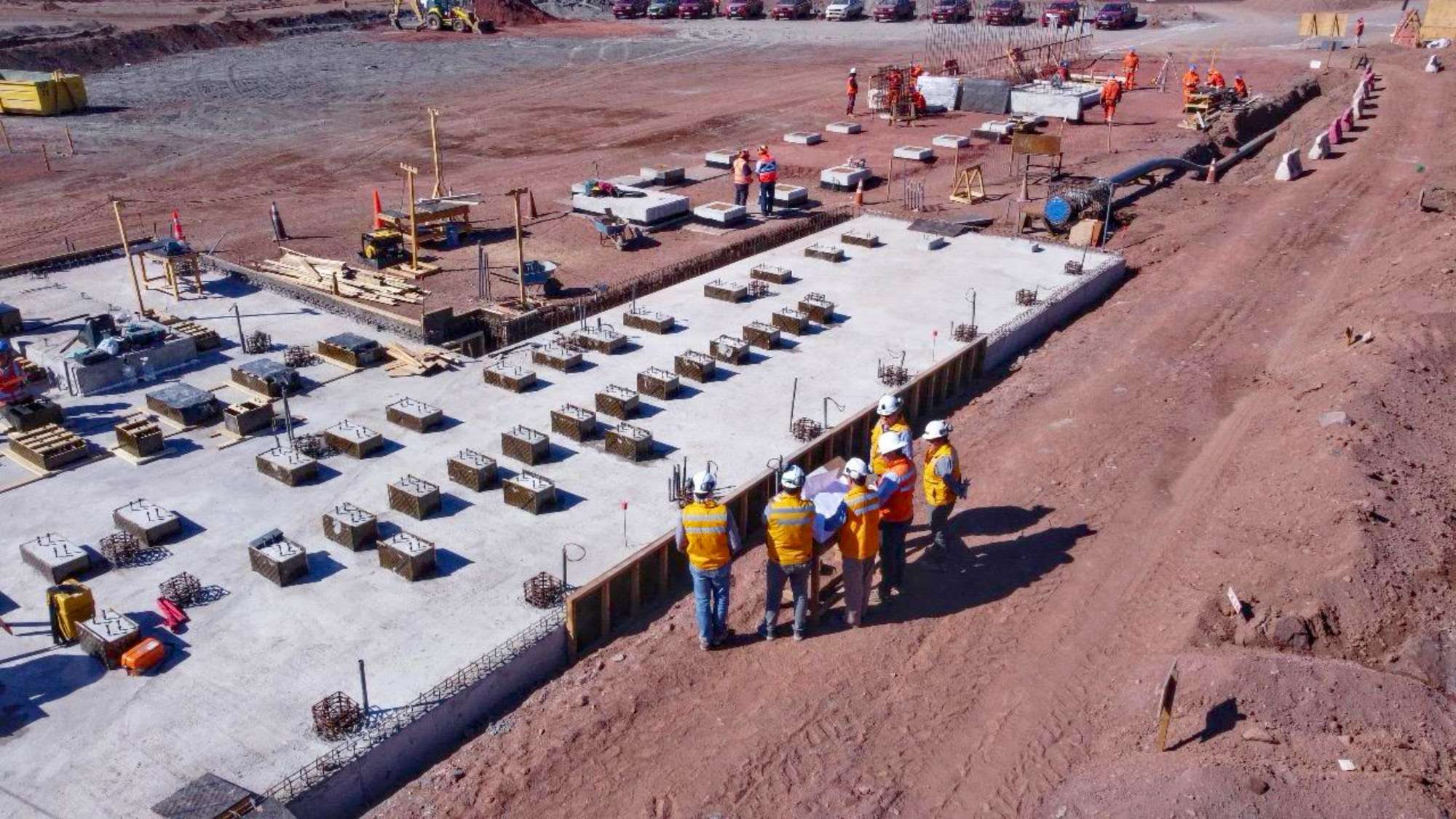

- Estación EB1: se encuentra en construcción las obras civiles
- Estación Planta Las Luces: finalizó las obras civiles, se inicia montajes de equipos e infraestructura.
- Estación Planta POX: se terminaron las canalizaciones eléctricas y mallas de tierra, se da inicio a las obras civiles.
5.- Equipos y Suministros: La mayoría de los equipos principales ya se encuentran en faena para su montaje. El resto de los suministros y equipos menores tiene llegada prevista entre noviembre y diciembre.
